兴铁机房墙板安装施工工艺

返回列表 来源:成都兴铁
扫一扫! 兴铁机房墙板安装施工工艺 扫一扫!
浏览:5904 发布日期:2021-12-07 11:02:25【

1.放样弹线:依图面及现场实测尺寸进行放样(隔墙中心线)以两收边中心线与地面的交点弹出地轨中心线。应保证这四条线处在一个垂直面内,以保证以后安装之墙面的垂直。

2.天轨:安装要整齐,接口处须补强修齐,每隔500mm—600mm击钉或螺丝固定于水泥天花板。

3.地轨:安装地轨时要先把门的安装位置预留,尚需注意地差问题。如地面高低差太多,须整平使其落差减少,不影响调整水平,每隔600mm以击打或螺丝固定地坪上,如果地缝太大以填缝剂补满。

4.收边:根据实际测量值切割收边,切割后边缘修齐。力求整齐一致,连接处要求无缝隙。与天轨及踢脚板接口处尤其注意,更要做到无缝隙。

5.竖向龙骨:每隔400mm置一支竖向龙骨(为彩钢板尺寸的1/3),门框两侧立柱上下完全固定,不致于摇晃,反方向增加一支竖向龙骨,门扇宽度超过90cm以上,门框上横立柱必须加强固定,必要时以焊接固定之。

6.横向穿心龙骨:高度超过3米以上,以垂直方向1.2米置一支,当连两支衔接处必须重叠,重叠长度不得少于10cm。

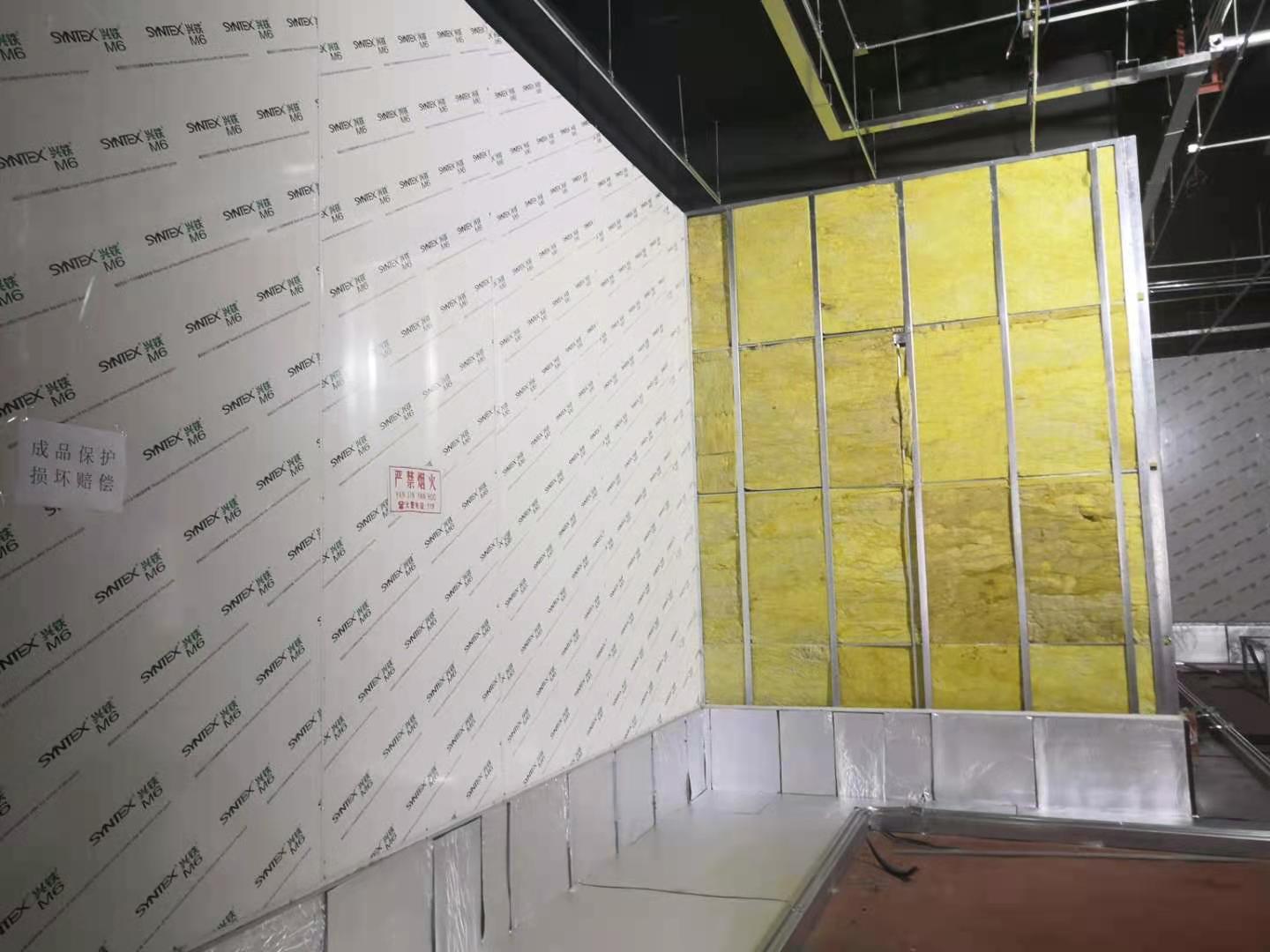

7.岩棉:在由龙骨分割成的空隙里面,填充保温岩棉,岩棉需填充严实,不能有空隙。

8.机房墙板安装:由一侧开始安装机房彩钢板,依次安装,相连板间距12mm。隔板之间采用宽度12mmU形压条,标准单元墙板均可互换。

兴铁机房墙板安装施工工艺

注意事项

机房墙板安装尤其注意细节,首先把机房墙板运至安装点附近,使用吸盘将金属板直立,下端靠在踢脚板上,衬板两侧紧靠竖向龙骨,单边与另一片机房墙板间距12mm以M型固定件靠上,用自攻螺丝固定于竖向龙骨上,固定间距500mm—800mm之间,组装时须注意水平及垂直,当到达后一块墙板须裁切时,必须以尺寸丈量过,按正确方式裁切修齐,安装于墙面上。

1、墙体阴角收边件处阴角由“U”型阴角收边条收边处理。

2、为达到整体效果美观大方,拐角以及柱子可采用工厂量身定做的定尺彩钢板,即整体转角定制。

3、墙体拐角采用L型同色专业阳角收边,使拐角与墙面保持一致。

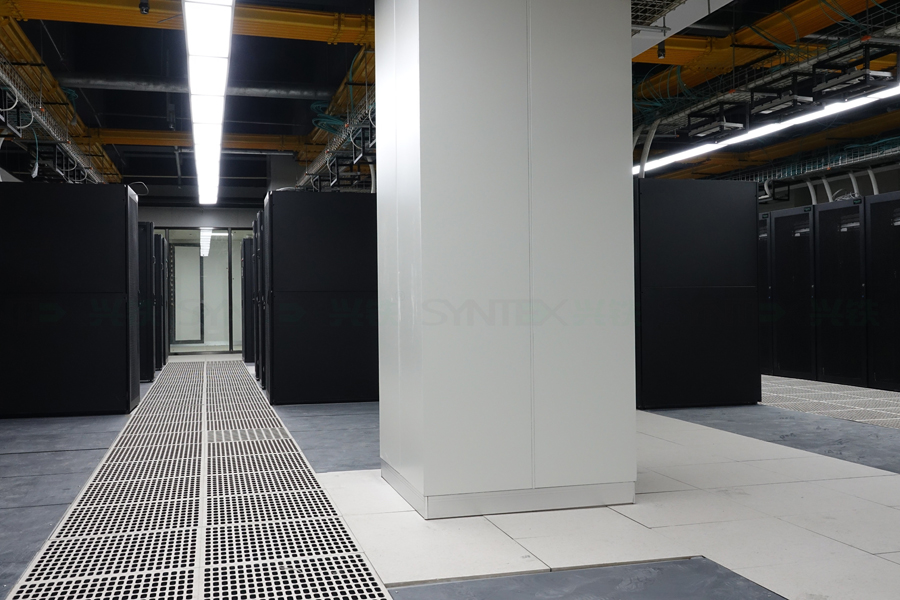

机房墙板安装效果

以上是成都兴铁公司给大家分享的兴铁机房墙板安装施工工艺注意事项,想了解更多信息的可以关注官网:www.fastma.com,或拨打热线电话:13880667850进行咨询。
